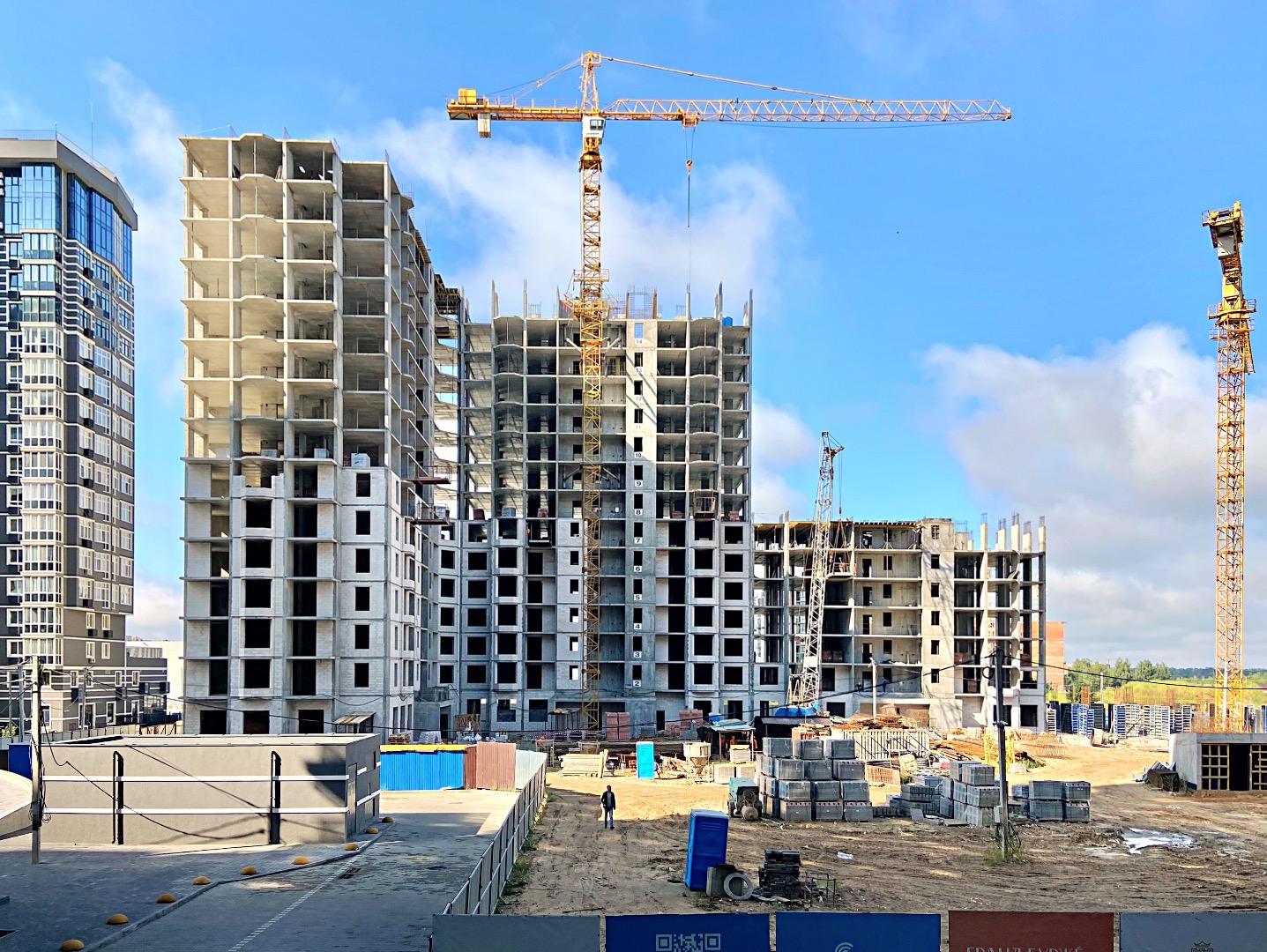

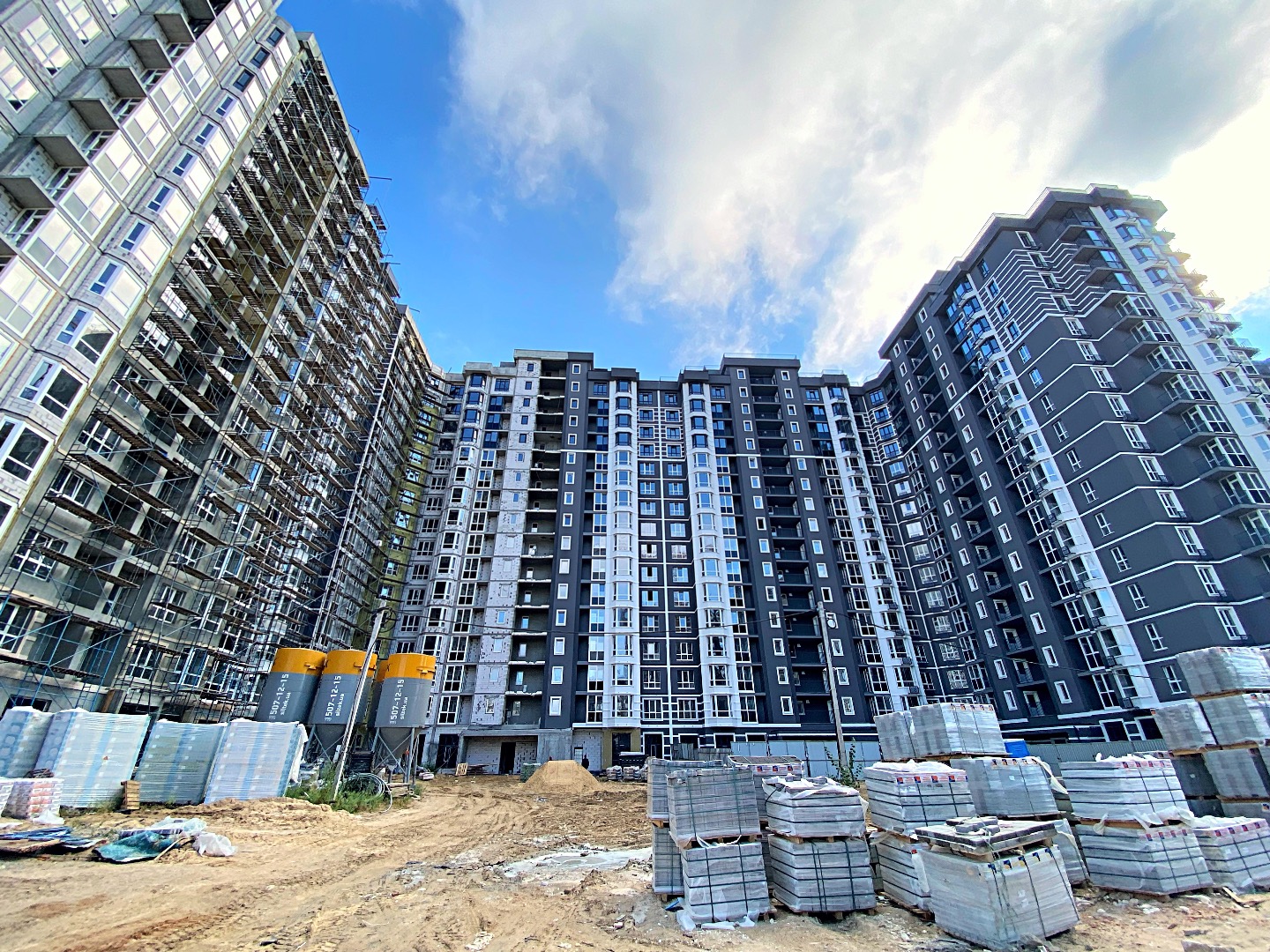

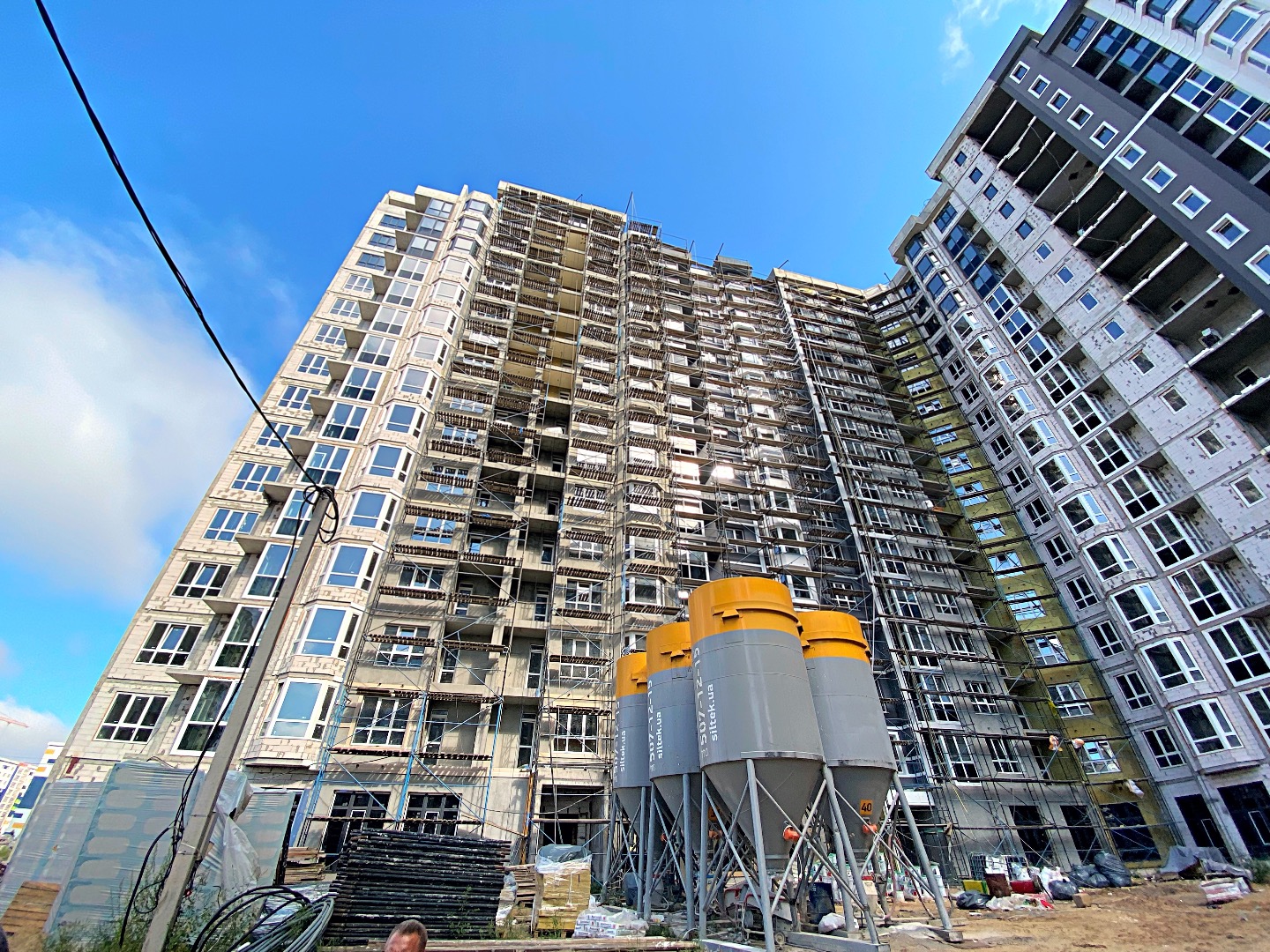

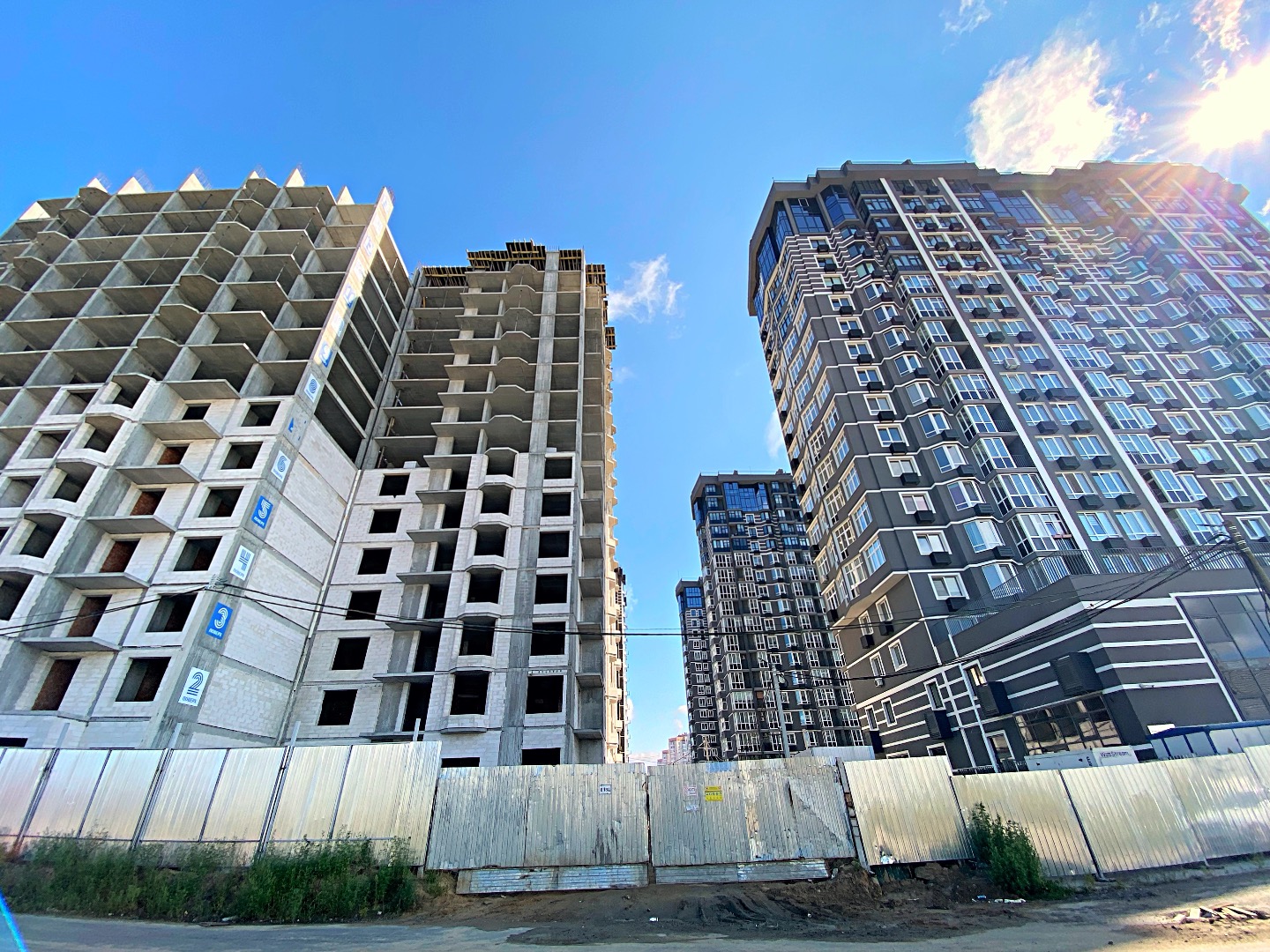

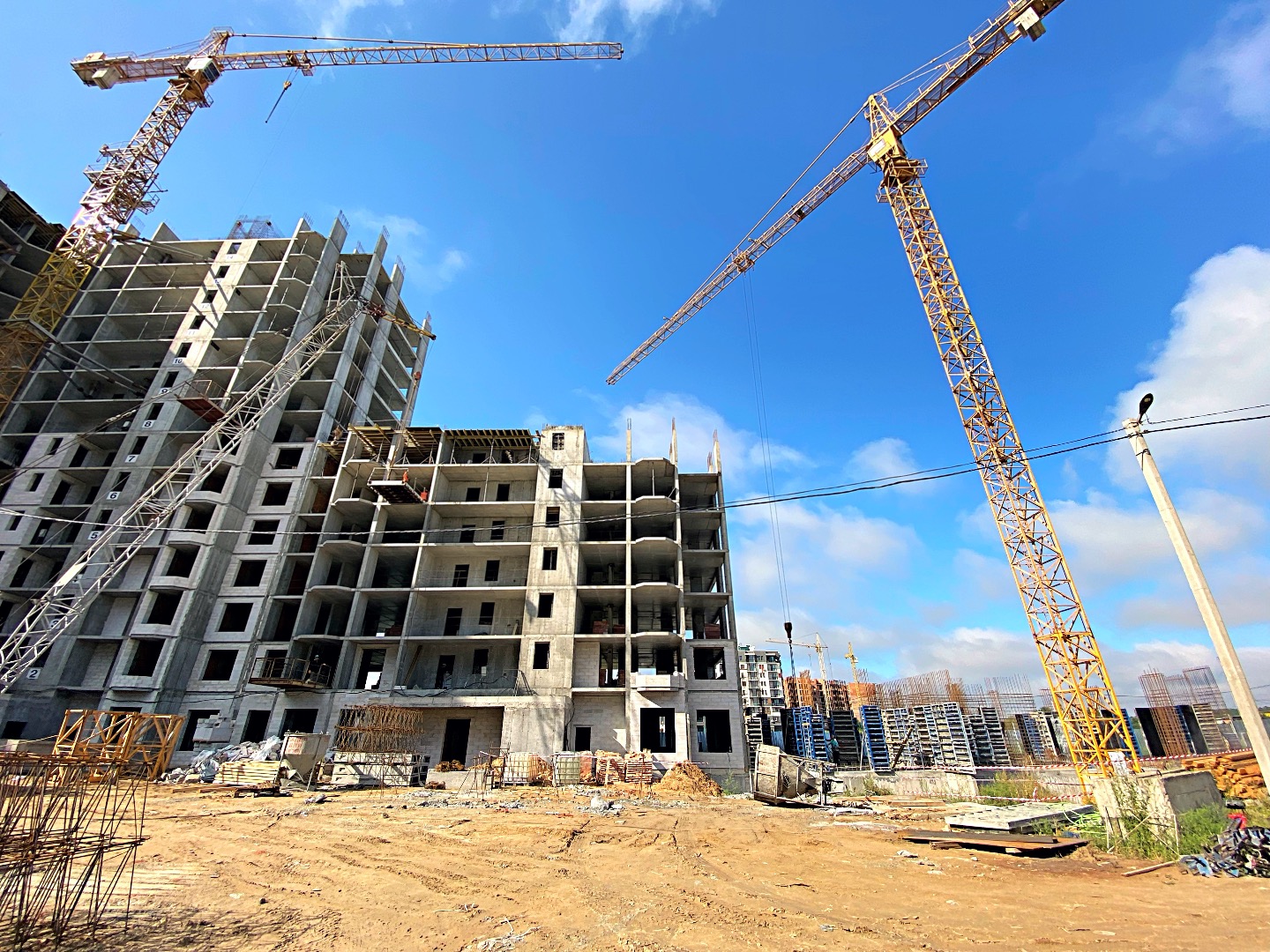

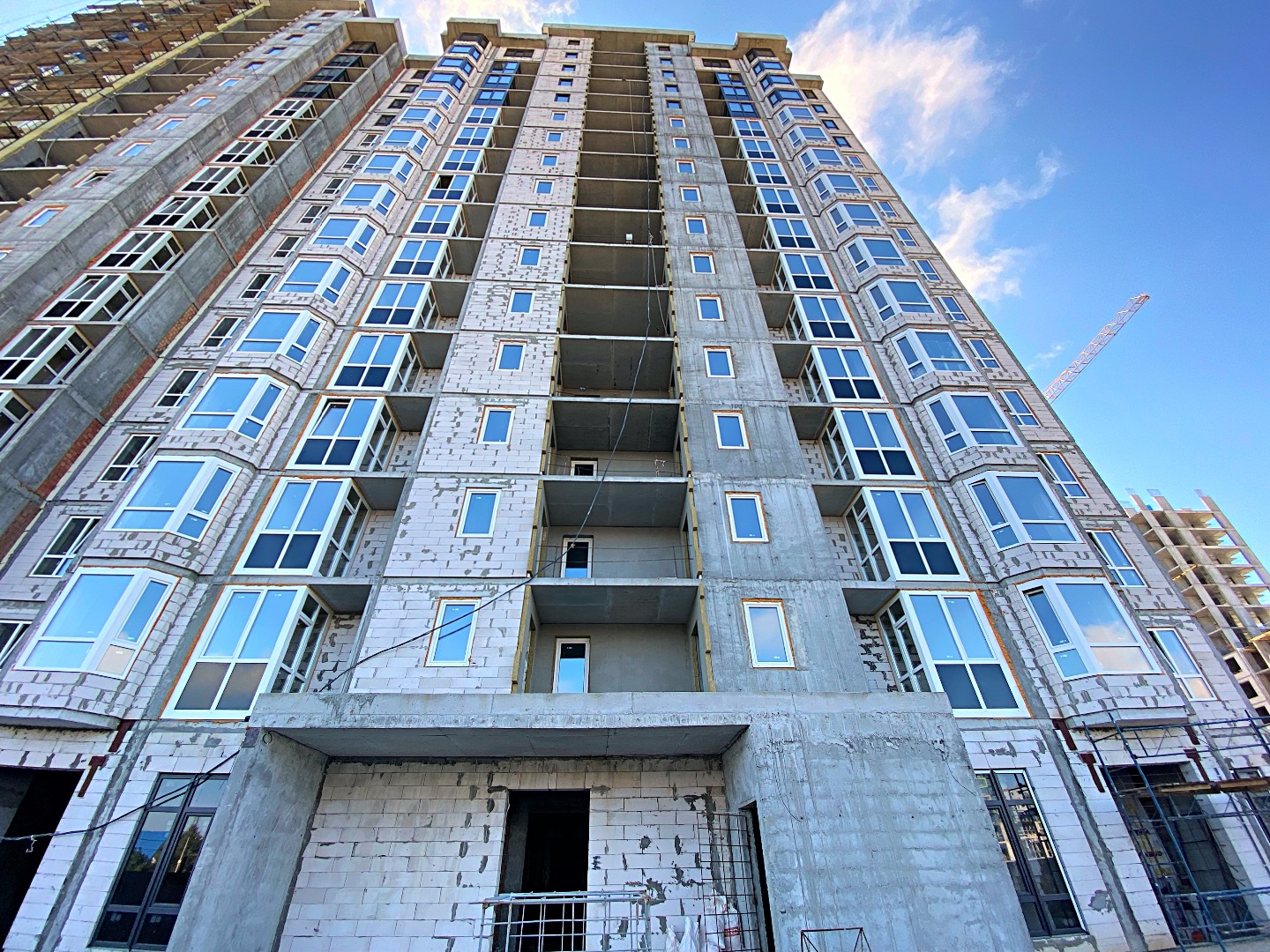

Делимся с Вами результатами работы на строительной площадке ЖК «Гранд Бурже» 2.
❖ 1 секция - монолитные работы выполнены на 100%, кладочные работы стен и перегородок выполнены на 100%. Оконные проемы застеклены на 100%. Фасадные работы выполнены на 35%. Система отвода конденсата для кондиционеров выполнена на 55%. Разводка электричества выполнена с 2-го по 10-й этаж на 100%, 11-й этаж на 70%. Штукатурка стен выполнена с 2-го по 5-й этаж на 100%.
❖ 2 секция - монолитные работы выполнены на 100%, кладочные работы стен и перегородок выполнены на 100%. Оконные проемы застеклены на 100%. Фасадные работы выполнены на 35%. Система отвода конденсата для кондиционеров выполнена на 60%. Разводка электричества выполнена с 2-го по 15-й этаж на 100%. Штукатурка стен выполнена с 2-го по 12-й этаж на 100%, с 6-го по 9-й на 60%.
❖ 3 секция - монолитные работы выполнены на 100%, кладочные работы стен и перегородок выполнены на 100%. Оконные проемы застеклены на 100%. Фасадные работы выполнены на 85%. Система отвода конденсата для кондиционеров выполнена на 100%. Отливы выполнены на 85%, разводка электричества выполнена с 2-го по 16-й этаж на 100%, штукатурка стен выполнена с 2-го по 16-й этаж на 100%. Разводка сантехники выполнена с 2-го по 16-й этаж на 100%. Стяжка брошена со 2-го этажа по шестнадцатый этаж на 85%.
❖ 4 секция - монолитные работы выполнены на 100%, кладочные работы стен и перегородок выполнены на 100%. Оконные проемы застеклены на 100%. Фасадные работы выполнены на 100%. Система отвода конденсата для кондиционеров выполнена на 100%. Отливы выполнены на 90%, разводка электричества выполнена на 100%. Штукатурка стен выполнена на 100%, разводка сантехники выполнена с 2-го по 16-й этаж на 100%. Стяжка брошена со 2-го по 16-й этаж на 100%. Кладовочные двери смонтированы на 100%, квартирные двери со 2-го по 16-й на 100%. Плитка смонтирована в МЗК со 2-го этажа по 16-й на 100%. Сбор лифта выполнен на 100%. Покраска стен МЗК выполнена на 100%. Входная группа выполнена на 80%.
❖ 5 секция - монолитные работы выполнены на 100%, кладочные работы стен и перегородок выполнены на 100%. Оконные проемы застеклены на 100%. Фасадные работы выполнены на 100%. Система отвода конденсата для кондиционеров выполнена на 100%, отливы смонтированы на 100%. Разводка электричества выполнена на 100%, монтаж квартирных щитков с автоматами выполнен на 100%. Монтаж электросчетчиков - 100%. Штукатурка стен выполнена на 100%, разводка сантехники выполнена 100%. Монтаж радиаторов выполнен на 100%. Счетчики водоснабжения - 60%, стяжка брошена на 100%. Квартирные двери, кладовочные, двери МЗК смонтированы на 100%. Плитка смонтирована на 100%. Покраска стен МЗК выполнена на 100%. Монтаж потолков МЗК выполнено с 2-го по 16-й этаж на 100%. Монтаж лифтов выполнен на 100%, входная группа выполнена на 100%.
❖ 6 секция - готовые монолитные конструкции 15-го этажа на 100%. Кладочные работы стен и перегородок с 1-го по 6-й выполнены на 100% и 7й этаж на 70%.
❖ 7 секция - готовые вертикальные монолитные конструкции 15-го этажа на 100%. Кладочные работы стен и перегородок с 1-го по 6-й выполнены на 100% и 7 этаж - на 60%.
❖ 8 секция - готовая плита перекрытия 7-го этажа на 80%, кладочные работы стен и перегородок с 1-го этажа выполнены на 100% и 2 этажа - на 40%.
❖ 9 секция - готовые вертикальные монолитные конструкции 1-го этажа на 50%.
❖ 10 секция - вырыт котлован и забиты фундаментные сваи на 100%. Бетонная подготовка готова на 100%.
